काठमाडौं । म्याग्दीको अन्नपूर्ण गाउँपालिका भएर बग्ने कालीगण्डकी नदीबाट विद्युत् उत्पादन गर्न जलविद्युत् आयोजना निर्माण सुरु भएको छ । कालीगण्डकी नदीमा निर्माण हुन लागेको यो पहिलो आयोजना हो ।

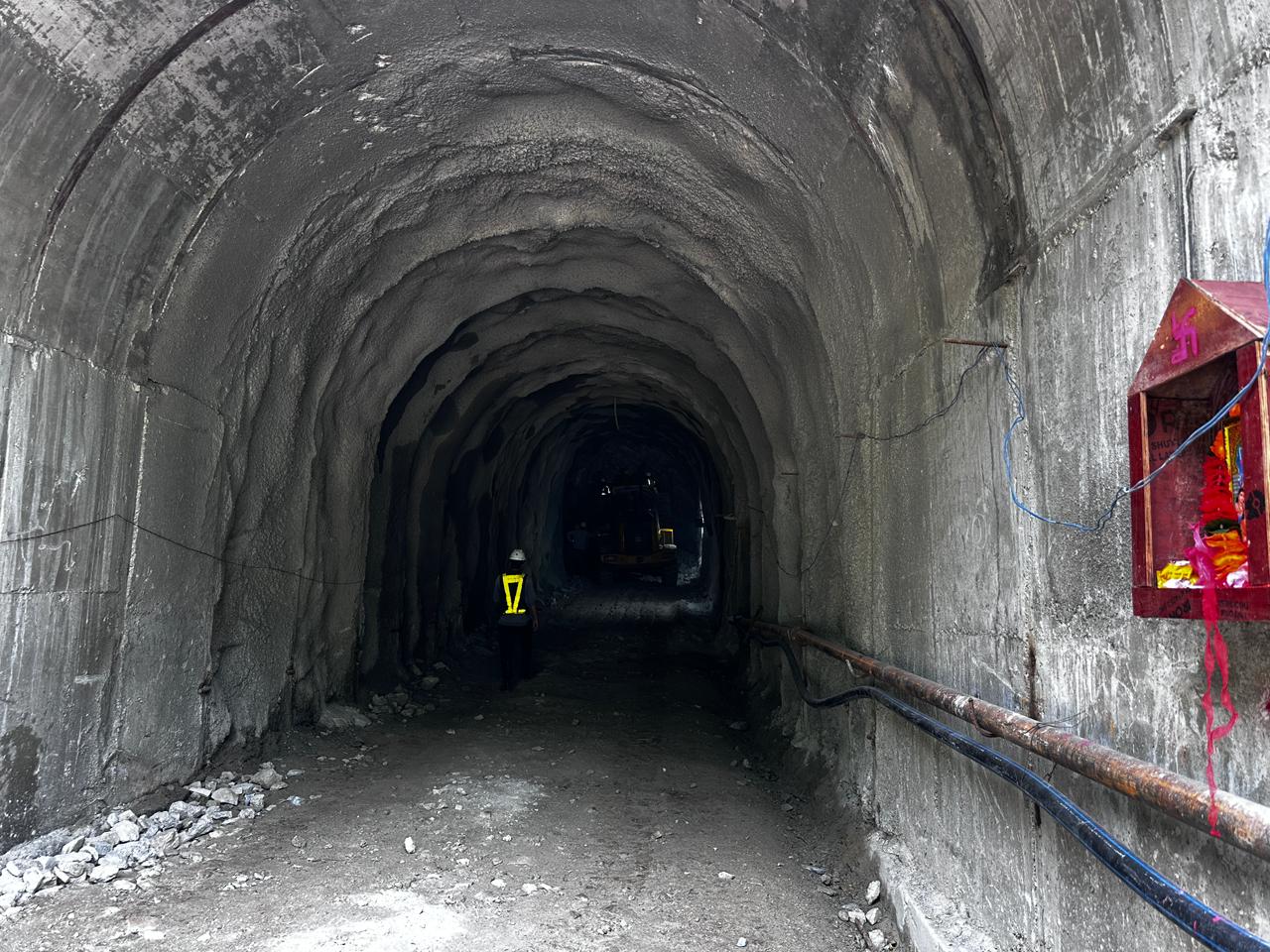

हाइड्रो सपोर्ट कम्पनीले ६६ दशमलब तीन मेगावाट क्षमताको मध्य कालीगण्डकी जलविद्युत् आयोजना निर्माण थालेको हो । सिभिल ठेकेदार रसुवा–मल्टी जेभीले अन्नपूर्ण गाउँपालिका–२ नागढङ्गामा विस्फोटक पदार्थको प्रयोग गरेर गत हप्तादेखि चार हजार तीन सय १९ मिटर लामो सुरुङ निर्माण सुरु गरेको हाइड्रो सपोर्टका सञ्चालक चन्द्र ढकालले बताए ।

advertisement

अडिटको दुरी चार सय ५९ मिटर छ । बाँधतर्फबाट यही साउन महिनाभित्र र आउटलेटबाट हिउँददेखि सुरुङ खन्ने तयारी भएको छ । अन्नपूर्ण गाउँपालिका–३ सुकेबगरमा १२ मिटर अग्लो र ३५ मिटर लामो बाँध बनाइ ल्याउने पानी एक सय ५१ मिटर उचाइबाट अन्नपूर्ण–२ नौनीबगरमा निर्माण हुने भूमिगत विद्युत्गृहमा खसालेर विद्युत् उत्पादन गर्ने लक्ष्य छ ।

रन अफ दर रिभर प्रकृतिको यस आयोजनाको विद्युत्गृह, स्विचार्ड, कन्ट्रोल रुम जमिनभित्र भूमिगत हुन्छ । रसुवा–मल्टि जेभीका प्रमुख कार्यकारी अधिकृत फणिन्द्रराज पाण्डेले सुरुङ निर्माणका लागि अत्याधुनिक बुमर रोवटिक सटकिटलगायत उपकरण ल्याएको बताए ।

मध्य कालीगण्डकीको विद्युत् नौनीबगरदेखि सात किलोमिटरमाथि दानामा रहेको २२० केभी क्षमताको सवस्टेशनमार्फत केन्द्रिय प्रणालीमा आवद्ध हुनेछ । आगामी तीन वर्षभित्र आयोजना सम्पन्न गर्ने लक्ष्य रहेको हाइड्रो सपोर्टका सञ्चालक ढकालले बताए । कूल रु १२ अर्ब ९३ करोड लागत अनुमान गरिएको यस आयोजनामा नविल बैंक लिमिटेडको नेतृत्वमा छ वटा वाणिज्य बैंकले ७५ प्रतिशत, २५ प्रतिशत प्रवर्द्धक र शेयर लगानीकर्तामार्फत जुटाइने भएको छ ।

प्रकाशित मिति: १९ श्रावण २०८२, सोमबार

ग्लोबल नागरिक संवाददाता

'हामी जे देख्छौं, त्यही लेख्छौं र देखाउछौं'
सत्य-तथ्य निष्पक्ष ताजा समाचार'

यो खबर पढेर तपाईलाई कस्तो महसुस भयो ?


स्रोतहरू खुलाइएका बाहेक ग्लोबल नागरिकमा प्रकाशित सम्पूर्ण सामग्रीहरू ग्लोबल जर्नालिस्ट ग्रुपका सम्पत्ति हुन् । यसमा प्रकाशित कुनै पनि सामग्रीहरू छापा, विद्युतीय, प्रसारण वा अन्य कुनै पनि माध्यमबाट पुनःप्रकाशन वा प्रसारण गर्नुअघि अनुमति लिनुहुन अनुरोध छ ।

©2026 GlobalNagarik All rights reserved. | Website by Appharu.com
